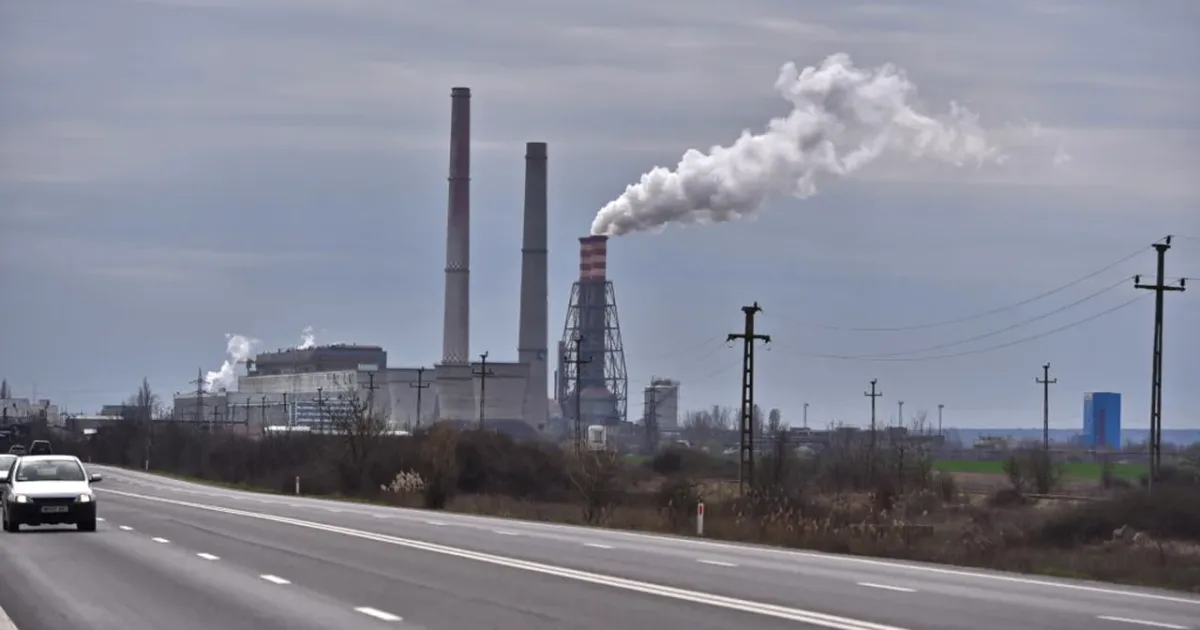

Proiectul de stocare de la Ișalnița: 950 MW în locul centralei pe gaz, în analiză la Bruxelles
Un sistem de stocare a energiei electrice cu o putere instalată de aproximativ 950 MW, care ar urma să fie construit în locul centralei electrice pe gaz cu ciclu combinat de la Ișalnița, se află în prezent în dezbatere între autoritățile române și Comisia Europeană, pentru încadrarea în criteriile de finanțare din Fondul pentru Modernizare. Proiectul ar urma să aibă și o capacitate de stocare de 950 MWh, potrivit studiilor.
Potrivit datelor Transelectrica valabile la 1 octombrie, instalațiile de stocare din România au ajuns la 1.162 MW putere instalată și 2.312 MWh capacitate. Sunt în funcțiune 55 de grupuri de stocare, unele de sine stătătoare, care se încarcă din sistem în momentele propice, altele în cadrul unor centrale mixte. Noul sistem de la Ișalnița ar acoperi peste 80% din capacitatea actuală instalată.
De la centrala pe gaz la baterii
Ideea construirii instalațiilor de stocare a apărut după eșecul licitațiilor pentru centrala pe gaz de 850 MW, o investiție totală de 759 de milioane de euro, cu o finanțare aprobată de 253 de milioane de euro prin Fondul pentru Modernizare. Societatea de proiect CCGT Power Ișalnița are ca acționar majoritar Complexul Energetic Oltenia (59,9%) și ca acționar minoritar ALRO (40,1%). CE Oltenia este controlată de stat, prin Ministerul Energiei, care deține 87,48% din capitalul social, urmat de Fondul Proprietatea, cu 11,81%, și Electrocentrale Grup, cu 0,46%.
Președintele Consiliului de Administrație al ALRO, Marian Năstase, declara în mai că la Ișalnița capitalul propriu al companiei este deja alocat, iar în conturile societății de proiect există 43 de milioane de euro blocați de trei ani pentru acest proiect. El explica atunci că trecerea de pe axa neprioritară, a gazului, pe axa prioritară, a stocării, presupune parcurgerea unor pași procedurali cu Comisia Europeană.
În raportul pentru primul semestru, publicat la finalul lunii august pe site-ul Bursei de Valori București, ALRO preciza că este în curs o analiză privind înlocuirea conceptului de centrală pe gaz cu un sistem de stocare a energiei la scară largă și că a fost inițiată procedura de achiziție pentru studiul de fezabilitate și documentația tehnică necesară obținerii avizelor și autorizațiilor.
Bruxellesul nu a primit încă o notificare oficială
Comisia Europeană a transmis că, la data de 15 octombrie 2026, nici Banca Europeană de Investiții, nici Comisia Europeană nu primiseră vreo notificare oficială cu privire la această investiție și că o formă finală a proiectului nu a fost încă înaintată.
Calendarul estimat de Ministerul Energiei
Secretarul general al Ministerului Energiei, Sorin Elisei, a detaliat pașii demersului. Potrivit acestuia, după eșecul licitației, ministerul a solicitat societății de proiect să analizeze alternative de investiții care să se încadreze în cerințele Fondului pentru Modernizare, iar analiza a dus la propunerea unei instalații de stocare.
Investiția a fost inclusă în modelul financiar al planului de restructurare modificat al CE Oltenia, transmis Comisiei în iulie. O a treia variantă a planului este în curs de consultare cu Consiliul Concurenței și urmează să fie trimisă în câteva zile către Direcția Generală Concurență a Comisiei Europene, care aprobă ajutorul de stat. Abia după obținerea acestei aprobări vor putea fi făcute oficial demersurile de finanțare la Fondul pentru Modernizare, astfel încât operațiunile să fie aliniate.
Oficialul ministerului estimează că aprobarea din partea DG Competition ar putea veni până în decembrie, iar următoarea sesiune a comitetului de investiții al Fondului pentru Modernizare este programată în februarie sau martie 2027. Termenul oficial pentru punerea în funcțiune a sistemului de stocare este octombrie 2029, adică peste aproximativ trei ani.
Fondul pentru Modernizare este finanțat din veniturile obținute din licitarea certificatelor de emisii în cadrul EU ETS și sprijină 13 state membre cu venituri mai mici, printre care și România, în tranziția către neutralitatea climatică. Retragerea formală a centralei pe gaz de pe lista proiectelor aprobate prin fond nu a fost făcută până în prezent.
În februarie, Comisia Europeană anunțase deschiderea unei investigații aprofundate privind ajutoarele de stat pentru planul de restructurare modificat al CE Oltenia, iar Ministerul Energiei a precizat ulterior că aceasta reprezintă o etapă procedurală normală. Planul fusese prenotificat Comisiei în septembrie 2025 și notificat oficial în decembrie 2025.
Grupul ALRO este deținut de Vimetco PLC, din Cipru, cu un pachet de control de 54,19% din capitalul social, alături de Pavăl Holding (23,2%) și Fondul Proprietatea (10,2%), restul de 12,4% din acțiuni fiind liber tranzacționabile pe Bursa de Valori București.
